来源 地铁规划建设观察 9月20日发布的13拆文章

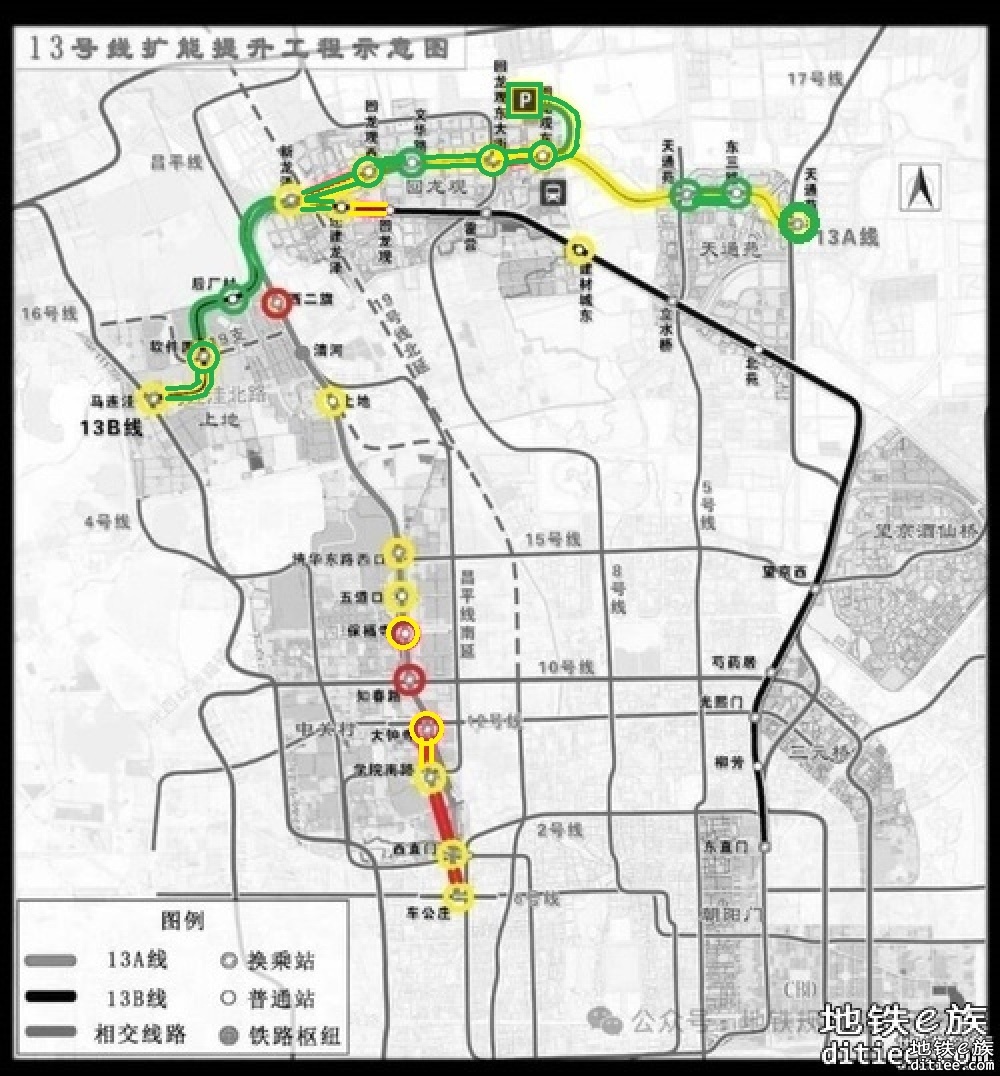

2024年9月末 13拆最新进度 一图流

绿色为已建成。黄色为建设中。红色为未开工。

现计划2025年年底开通北段,以完成十四五里程数计划。

如图所示,回龙观-还建龙泽、新龙泽-回龙观西、回龙观东大街-回龙观东,3个区间,将成为影响成败的关键段。一味追求里程数指标的话,未完工的站点可以甩站通过,但是区间是必须要完工的。

评分

参与人数 1威望 +3 金钱 +5 贡献 +5 收起 理由
阿萨姆奶猹 + 3 + 5 + 5

查看全部评分

0

主题

26

帖子

158

积分

有轨电车

Rank: 1

发表于 2024-10-8 08:50:37 2024 | 显示全部楼层
乘车时需要看清13A和13B,宋家庄联络线是不是也这样的

34

主题

216

帖子

1863

积分

轻轨列车

Rank: 3Rank: 3

 楼主| 发表于 2024-10-24 17:08:40 2024 | 显示全部楼层
2024年9月末 13拆最新进度 一图流

因为今天(24.10.24)更新的新图带有水印,不允许搬运,所以在旧图上进行修改,以反馈同样的信息。

34

主题

216

帖子

1863

积分

轻轨列车

Rank: 3Rank: 3

 楼主| 发表于 2024-10-24 17:19:07 2024 | 显示全部楼层
新消息表明,目前确保明年年底能开通后厂村站以东(包含后厂村站)的全部线路。后厂村站以西(不包含后厂村站)暂时还处于“争取”的状态。

但鉴于今年3与12的反复颠倒折腾,这个“确保”也只是按照当前的状态而言。

为达成“确保”的目标,目前拖后腿的只有部分区间建设(如图),以及回龙观东大街站进度较慢。如果回龙观东大街站不能赶上进度,有可能无法换乘8号线,也有可能直接甩站通车。

因为新龙泽站、还建龙泽站均还在修,旧13线暂无法拨线,意味着新13线(北部的新建段,暂没有名字)无法换旧13线,所以新13线将只能换17和5,整条线在东部接入线网,暂时不能减轻线网西部的压力。
您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

关闭

推荐上一条 /2 下一条

Archiver|手机版|小黑屋|地铁e族 ( 粤ICP备18050103号-2 )

GMT+8, 2025-1-30 22:45 , Processed in 0.028475 second(s), 30 queries .

Powered by Discuz! X3.4

Copyright © 2001-2025, Tencent Cloud.

快速回复 返回顶部 返回列表
小程序
