地铁e族

 找回密码
 立即注册

QQ登录

只需一步,快速开始

查看: 4052|回复: 0

[5号线] 南宁地铁5号线业平(原金桥)轨道主变电站送电成功

[复制链接]

184

主题

373

帖子

4837

积分
发表于 2021-11-5 09:07:31 2021 | 显示全部楼层 |阅读模式

马上注册,结交更多好友,享用更多功能,让你轻松玩转社区。

您需要 登录 才可以下载或查看,没有帐号?立即注册

x
        2021年10月31日,随着南宁轨道交通5号线110kV业平(原金桥)轨道主变电站的正式送电。轨道交通5号线向年底开通试运营目标又迈进了一大步。

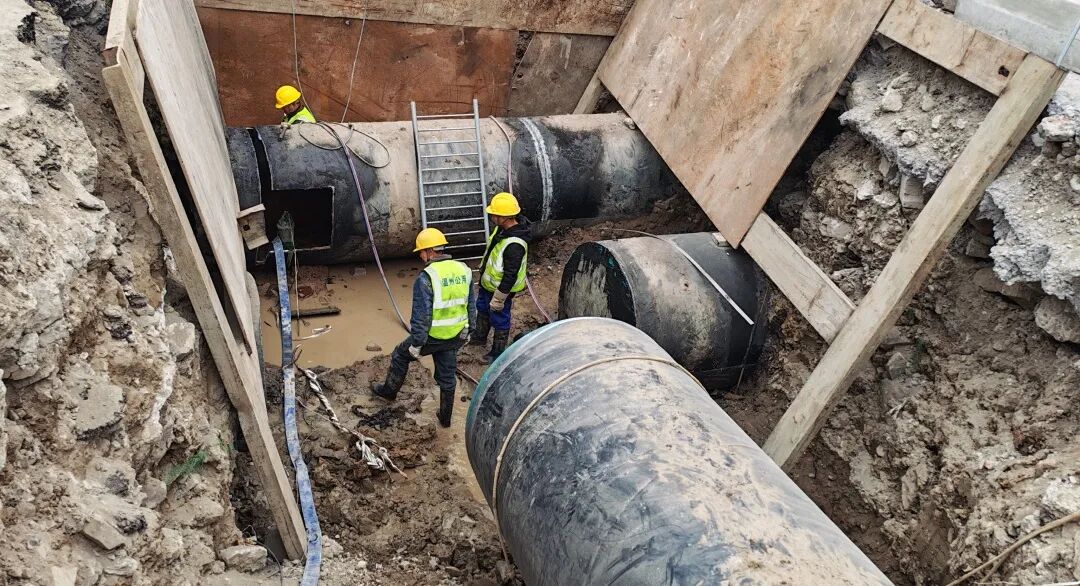

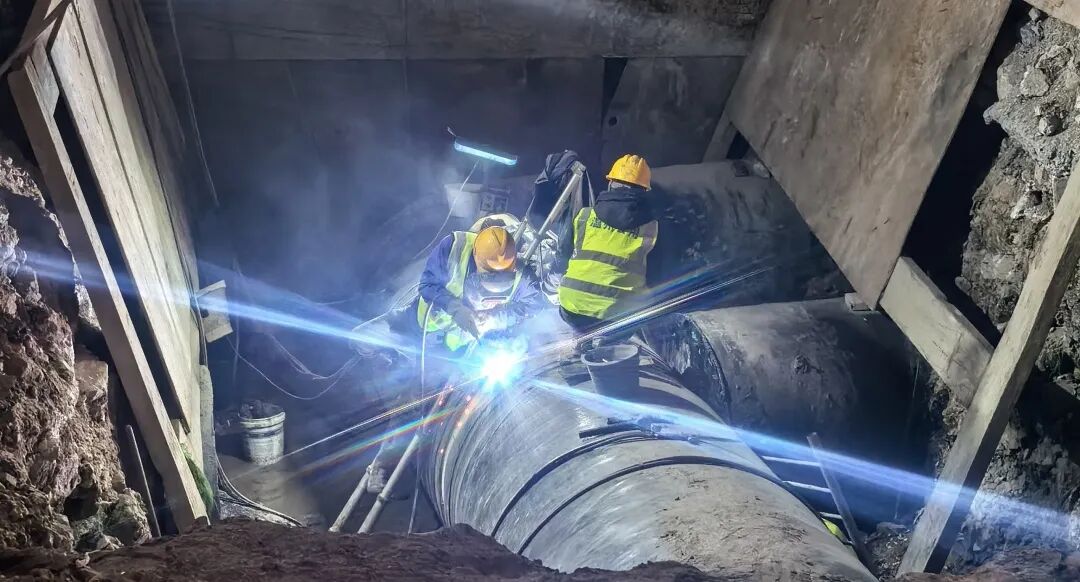

        南宁地铁5号线业平(原金桥)轨道主变电站送电成功

        业平轨道主变电站位于金桥路与昆仑大道交叉口往东100米,本次送电是将南宁供电局的110kV翰峰-茅桥线路高压电送至5号线业平轨道主变电站内,业平变电站将城市电网的110kV高压降为35kV电压,通过35kV环网系统为南宁轨道交通5号线各车站变电所提供电力。10月31日上午10时,由南宁供电局调度控制中心统一调度,启动试运行委员会组织并指挥,操作小组人员现场操作,按照业平轨道主变电所送电方案及110kV高压倒闸操作规范,首先开始对110kV电缆进行受电冲击,依次完成110kVGIS组合电气、主变压器、40.5kV高压开关柜、站用变压器、SVG等设备的送电任务。31日下午5时,业平轨道主变电所正式完成送电投运。

        为确保此次送电工作能够顺利进行,参建各方积极组织,精心策划,合理安排施工工序,确保业平轨道站顺利完工,具备送电条件。同时南宁轨道交通集团多次与南宁供电局调度中心、客服中心,计量中心、输电所、变电所等部门开会研究送电方案,讨论送电流程,有效保证此次送电工作的顺利进行。业平轨道主变电所的投入运行,为接下来5号线的开通试运营提供了必要的保障。
test
您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

Archiver|手机版|小黑屋|地铁e族 ( 粤ICP备18050103号-2 )

GMT+8, 2024-11-23 18:14 , Processed in 0.037244 second(s), 31 queries .

Powered by Discuz! X3.4

Copyright © 2001-2024, Tencent Cloud.

微信登录 快速回复 返回顶部 返回列表
小程序
